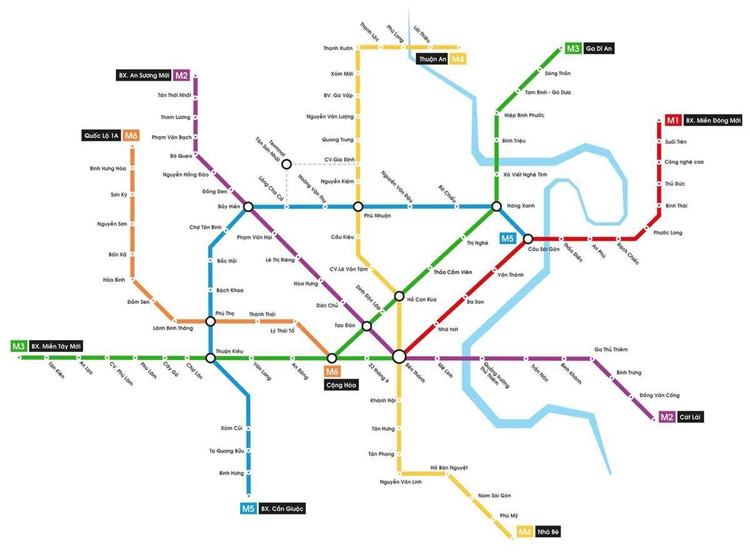

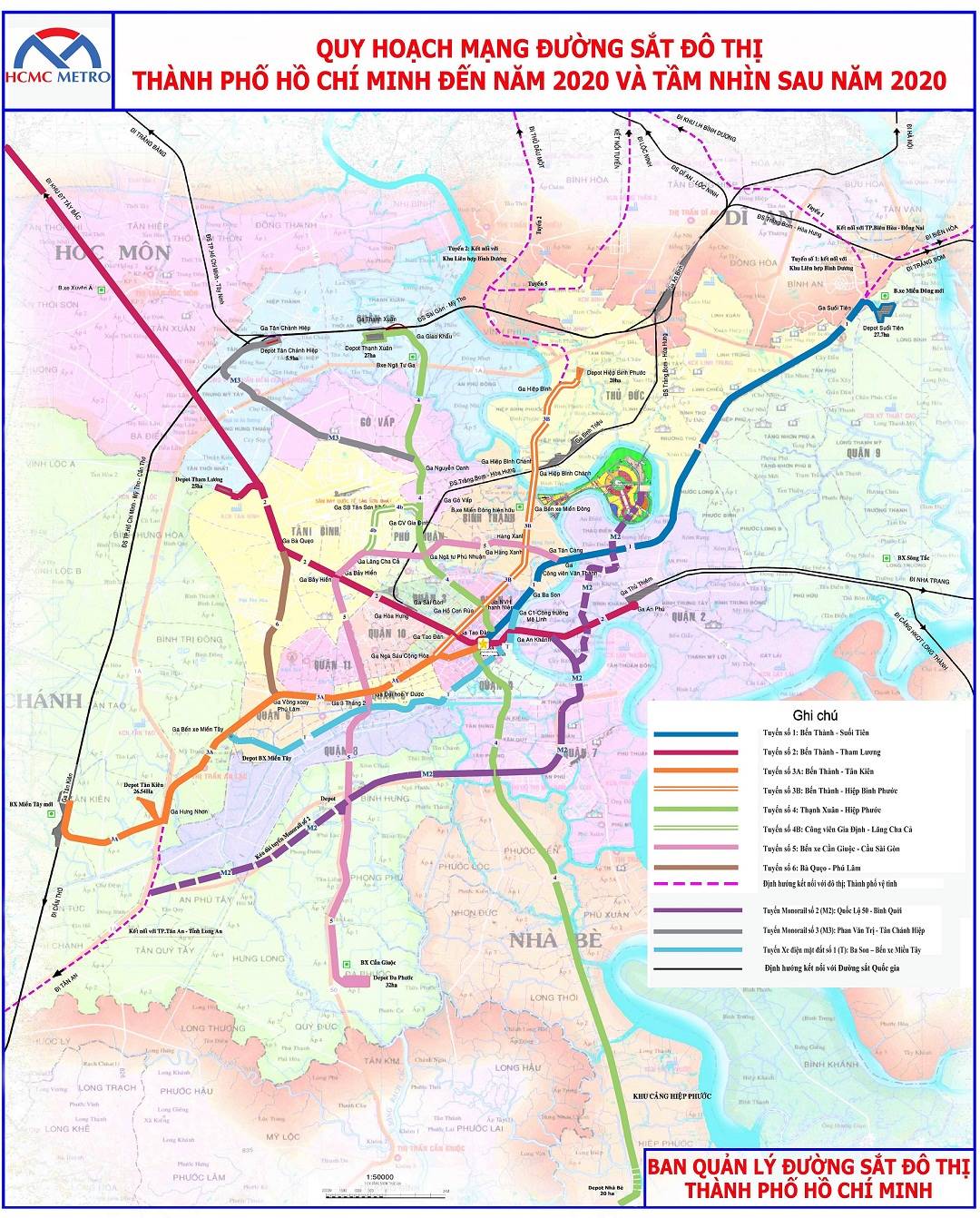

Cập nhật sơ đồ và tiến độ 8 tuyến Metro tại TP.HCM
Tình trạng giao thông tại trung tâm TP.HCM đang quá tải khi người dân tập trung về đây ngày càng đông, đè nặng lên cơ sở hạ tầng trong khu vực. Hệ thống 8 tuyến Metro được xây dựng có ý nghĩa trong việc kết nối và đẩy nhanh tiến trình phát triển của thành phố. Cùng chúng tôi cập nhật thông tin của 8 tuyến Metro này.
Mục lục [Ẩn]
1. Tuyến Metro số 1: Bến Thành – Suối Tiên
2. Tuyến Metro số 2: Bến Thành – Tham Lương
3. Tuyến Metro số 3a: Bến Thành – Depot Tân Kiên
4. Tuyến Metro 3b: Ngã 6 Cộng Hòa – Hiệp Bình Phước
5. Tuyến Metro số 4: Thạnh Xuân (Quận 12) – Khu đô thị Hiệp Phước
6. Tuyến Metro số 4b: Ga Công viên Gia Định (tuyến số 4) – Ga Lăng Cha Cả (tuyến số 5)
7. Tuyến Metro số 5: Depot Đa Phước – Cần Giuộc – Cầu Sài Gòn
Tuyến Metro là hệ thống tàu điện cao cấp đi ngầm dưới lòng đất hoặc di chuyển trên cao nhờ các cầu vượt, có sự thiết kế khác biệt về hạ tầng nên tốc độ của phương tiện trên các tuyến Metro nhanh hơn so với những loại hình khác. Ngoài 2 tuyến là Metro số 1 Bến Thành – Suối Tiên, tuyến Metro số 2 Bến Thành – Tham Lương đang được triển khai thì 6 tuyến Metro còn lại đang được xúc tiến công tác đầu tư.

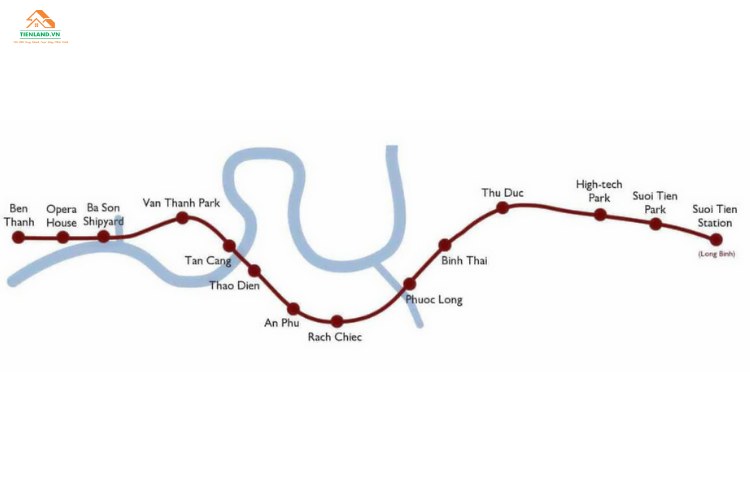

1. Tuyến Metro số 1: Bến Thành – Suối Tiên
Chiều dài | Khoảng 19,7 km: Trong đó 2,6km đi ngầm và 17,1 km trên cao. |
Số lượng ga | Gồm 14 ga: Trong đó 3 ga ngầm và 11 ga trên cao. |

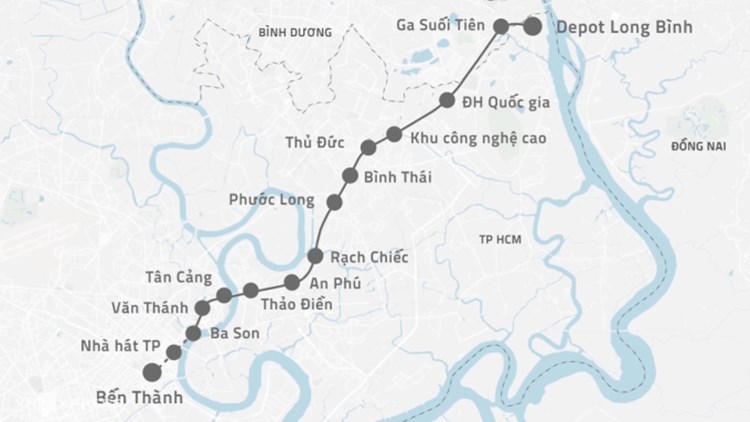

Lịch trình tuyến | Bến Thành - Lê Lợi - Nguyễn Siêu - Ngô Văn Năm - Tôn Đức Thắng - Ba Son - Nguyễn Hữu Cảnh - Văn Thánh - Điện Biên Phủ - cầu Sài Gòn - xa lộ Hà Nội - Depot Long Bình (Quận 9). |
Tổng mức đầu tư | 2,491 tỷ USD |
Dự kiến hoàn thành: | 2020-2022 |
Tiến độ | Đạt 76.73% khối lượng và dự kiến khai thác cuối năm 2021 |
Tình hình nhập khẩu đoàn tàu tuyến Metro số 1: Vào ngày 30/0, đoàn tàu đầu tiên đã chính thức rời Nhật Bản tại cảng Kasado. Từ ngày 8 - 10/10, tàu sẽ cập cảng tại TP.HCM và vận chuyển về depot Long Bình.

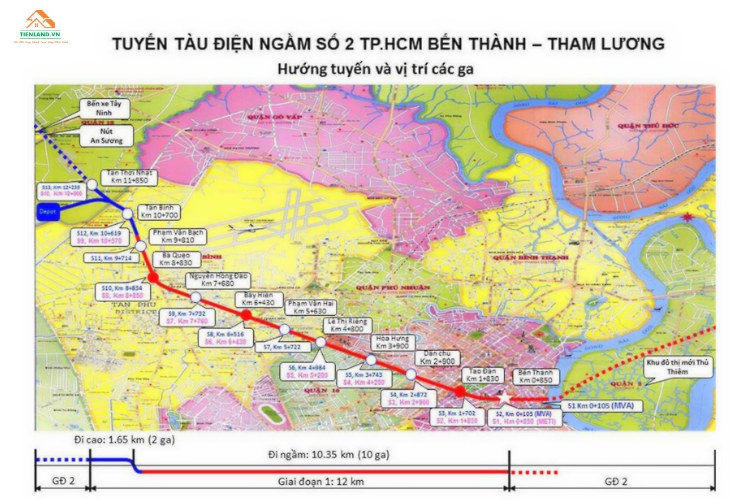

2. Tuyến Metro số 2: Bến Thành – Tham Lương
Chiều dài |
Toàn tuyến dài 48km được chia làm 3 giai đoạn: Đoạn 1: Từ Bến Thành – Tham Lương: 11 nhà ga Đoạn 2: Nối dài từ Bến Thành – Thủ Thiêm: 7 nhà ga Đoạn 3: Nối dài từ Tham Lương – Củ Chi: 24 nhà ga. |
Lịch trình | Bắt đầu từ Thủ Thiêm, quận 2 đến huyện Củ Chi. |
Dự kiến hoàn thành | Năm 2026 |
Tiến độ |
Khai thác năm 2026, một số hạng mục đã được thi công như Depot Tham Lương xây dựng xong nhà ga. Công tác giải phóng mặt bằng đạt 99%, đối với các quận 1, Tân Bình và Tân Phú đạt 100%. |

3. Tuyến Metro số 3a: Bến Thành – Depot Tân Kiên
Chiều dài |
Toàn tuyến dài 19,58 km được chia làm 3 giai đoạn: Đoạn 1: Từ Bến Thành đến bến xe Miền Tây dài 10,3 km gồm: 10 nhà ga Đoạn 2: Từ bến xe Miền Tây – Depot Tân Kiên dài 9,55 km gồm: 7 nhà ga |
Lịch trình tuyến | Kéo dài từ Ga Hưng Nhơn đi dọc quốc lộ 1 và kết nối với TP Tân An (Long An) |
Dự kiến hoàn thành | Năm 2031 |
Tiến độ | Đầu tư từ năm 2028 - 2034 |

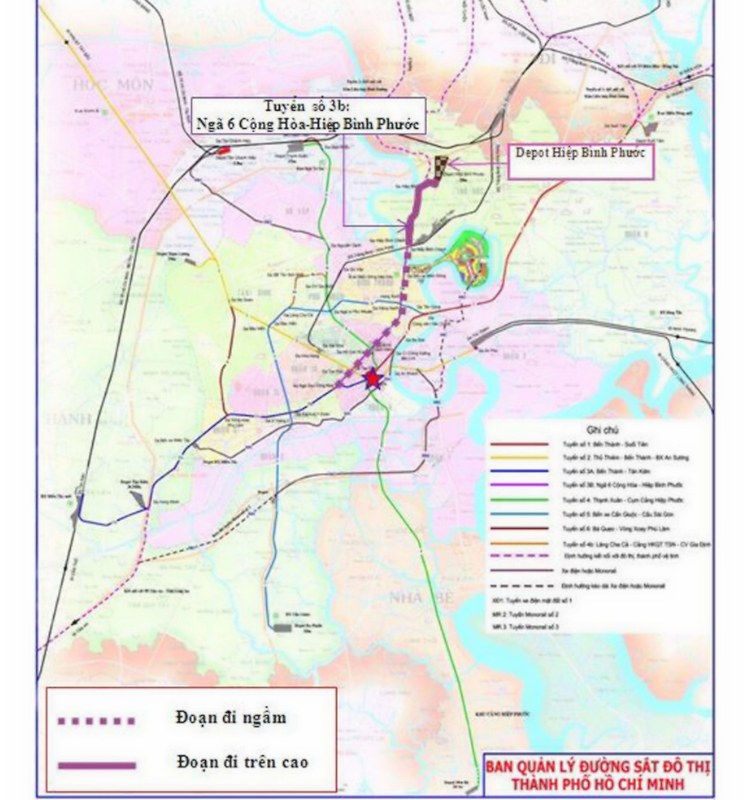

4. Tuyến Metro 3b: Ngã 6 Cộng Hòa – Hiệp Bình Phước
Chiều dài | 12,2 km |
Số lượng ga | Gồm 8 ga ngầm, 2 ga trên cao |
Lịch trình tuyến | Kết nối từ Ngã 6 Cộng Hòa – Nguyễn Thị Minh Khai – Xô Viết Nghệ Tĩnh – Quốc lộ 13 kết nối đến Hiệp Bình Phước quận Thủ Đức |
Tổng mức đầu tư | 1,87 tỷ USD |
Tiến độ | UBND TPHCM đã thông qua thiết kế cơ sở |

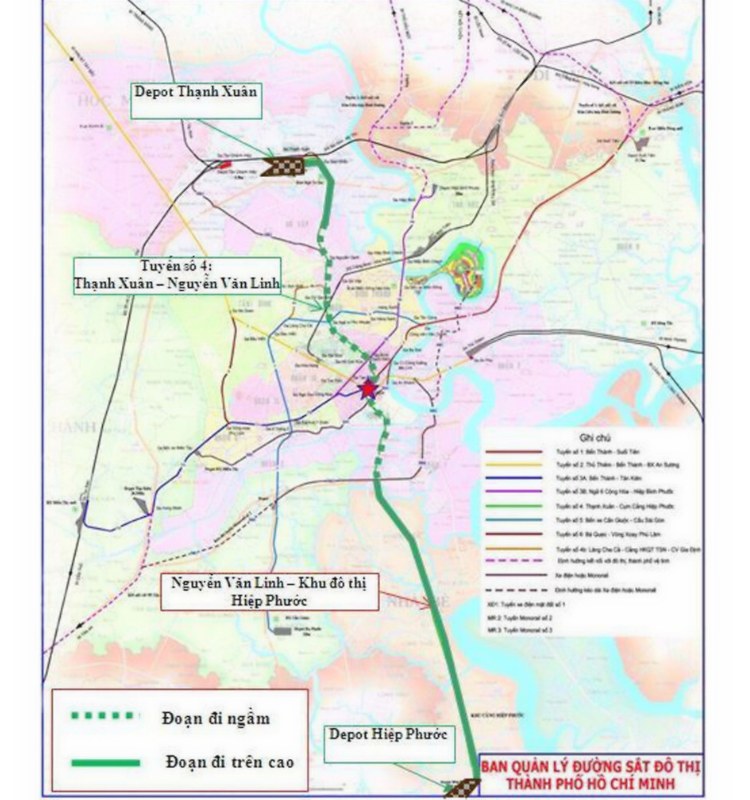

5. Tuyến Metro số 4: Thạnh Xuân (Quận 12) – Khu đô thị Hiệp Phước
Chiều dài |
Toàn tuyến dài 35,75km, được chi làm 4 giai đoạn:
|
Số lượng ga | 14 ga ngầm và 18 ga trên cao |
Tổng mức đầu tư | 97.000 tỷ đồng |
Lịch trình tuyến | Kết nối từ Thạnh Xuân quận 12 đến Hiệp Phước, huyện Nhà Bè |
Tiến độ | Ban Quản lý Đường sắt đô thị đã trình UBND TPHCM xem xét, thông qua thiết kế cơ sở |

6. Tuyến Metro số 4b: Ga Công viên Gia Định (tuyến số 4) – Ga Lăng Cha Cả (tuyến số 5)
Chiều dài | 3,2km |
Số lượng | 3 ga ngầm |
Lịch trình tuyến | Trung chuyển từ công viên Gia Định – công viên Hoàng Văn Thụ, kết nối sân bay Tân Sơn Nhất. |
Tiến độ | Đang trong giai đoạn nghiên cứu tiền khả thi và hoàn thiện hồ sơ lập dự án |

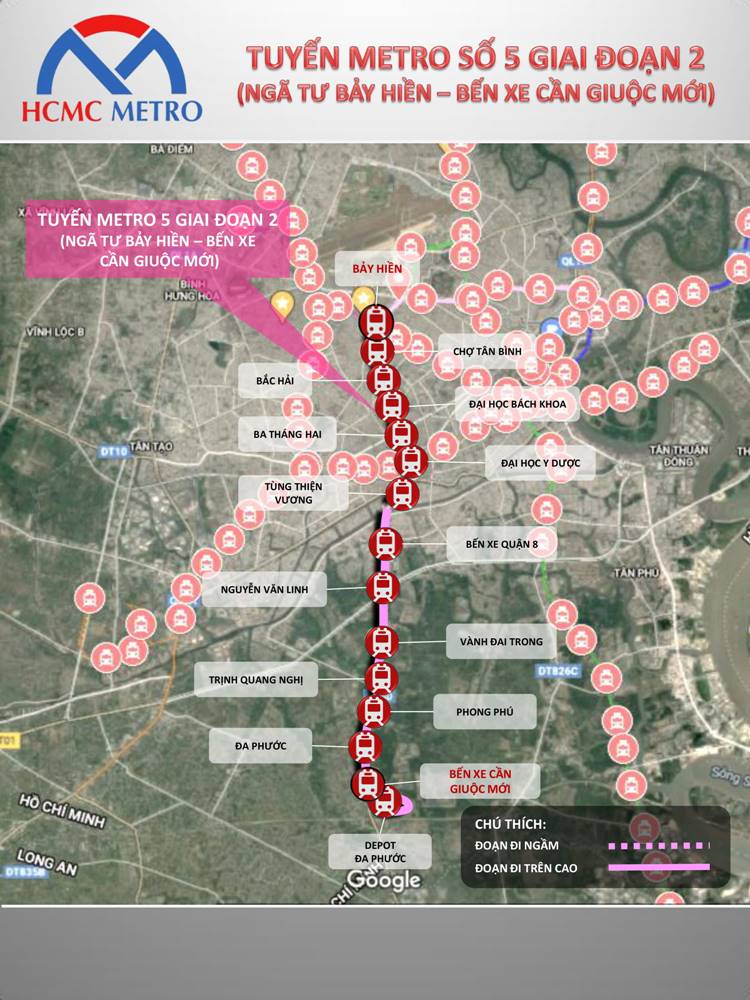

7. Tuyến Metro số 5: Depot Đa Phước – Cần Giuộc – Cầu Sài Gòn
Chiều dài | 23,39 km |
Số lượng ga | Gồm 16 ga ngầm và 6 ga trên cao |
Vốn đầu tư | Giai đoạn 1 là 1.563 tỷ USD; Giai đoạn 2 khoảng 2.183 tỷ USD |
Tiến độ | Vướng nhiều vấn đề như mặt bằng, quy hoạch ở các khu vực chưa đồng bộ nên hiện tại dự án chưa được thi công. |

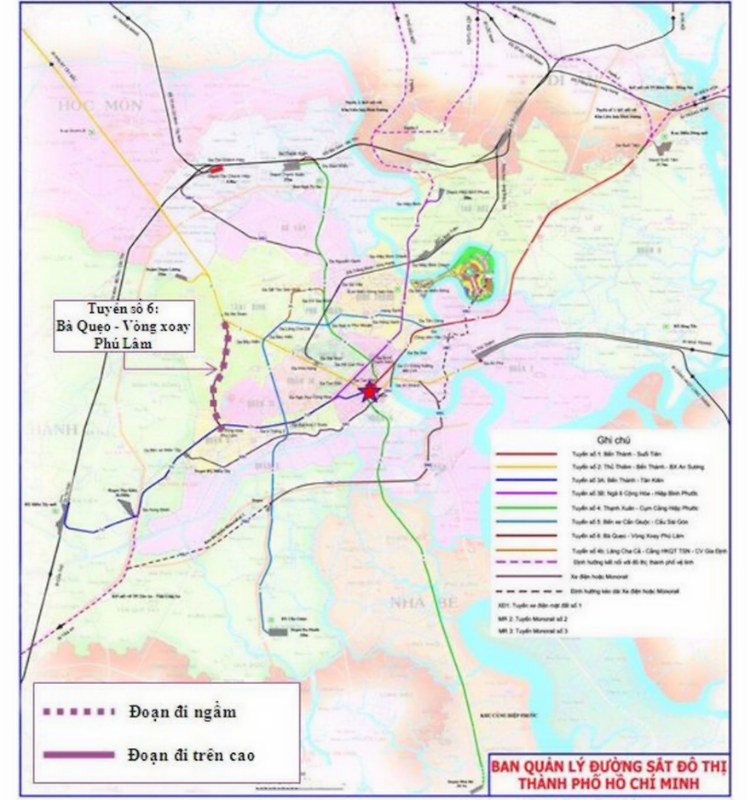

8. Tuyến Metro số 6: Đầm Sen – Phú Lâm
Chiều dài | 6,8 km |
Số lượng ga | Gồm 7 ga ngầm |
Lịch trình tuyến | Bắt đầu tư đường Bà Quẹo - Âu Cơ - Lũy Bán Bích - Tân Hòa Đông - Vòng xoay Phú Lâm |
Vốn đầu tư | 506 triệu USD |
Tiến độ | Tuyến đang trong giai đoạn hoàn thiện thiết kế cơ sở, dự kiến sẽ hoàn thành sau cùng trong hệ thống Metro. |
Trong tương lai, một hệ thống điện ngầm đẳng cấp và hiện đại sẽ giúp người dân Sài Gòn rút ngắn được thời gian di chuyển trong trung tâm, đồng thời khả năng liên kết vùng với những tỉnh lân cận cũng trở nên nhanh chóng và thuận tiện hơn.
Trên đây là thông tin về 8 tuyến Metro đã và đang được triển khai tại TP.HCM. Hãy theo dõi chúng tôi để cập nhật những tin tức mới nhất của những tuyến giao thông huyết mạch trên.
